Discovery, модель даних і три наскрізні процеси

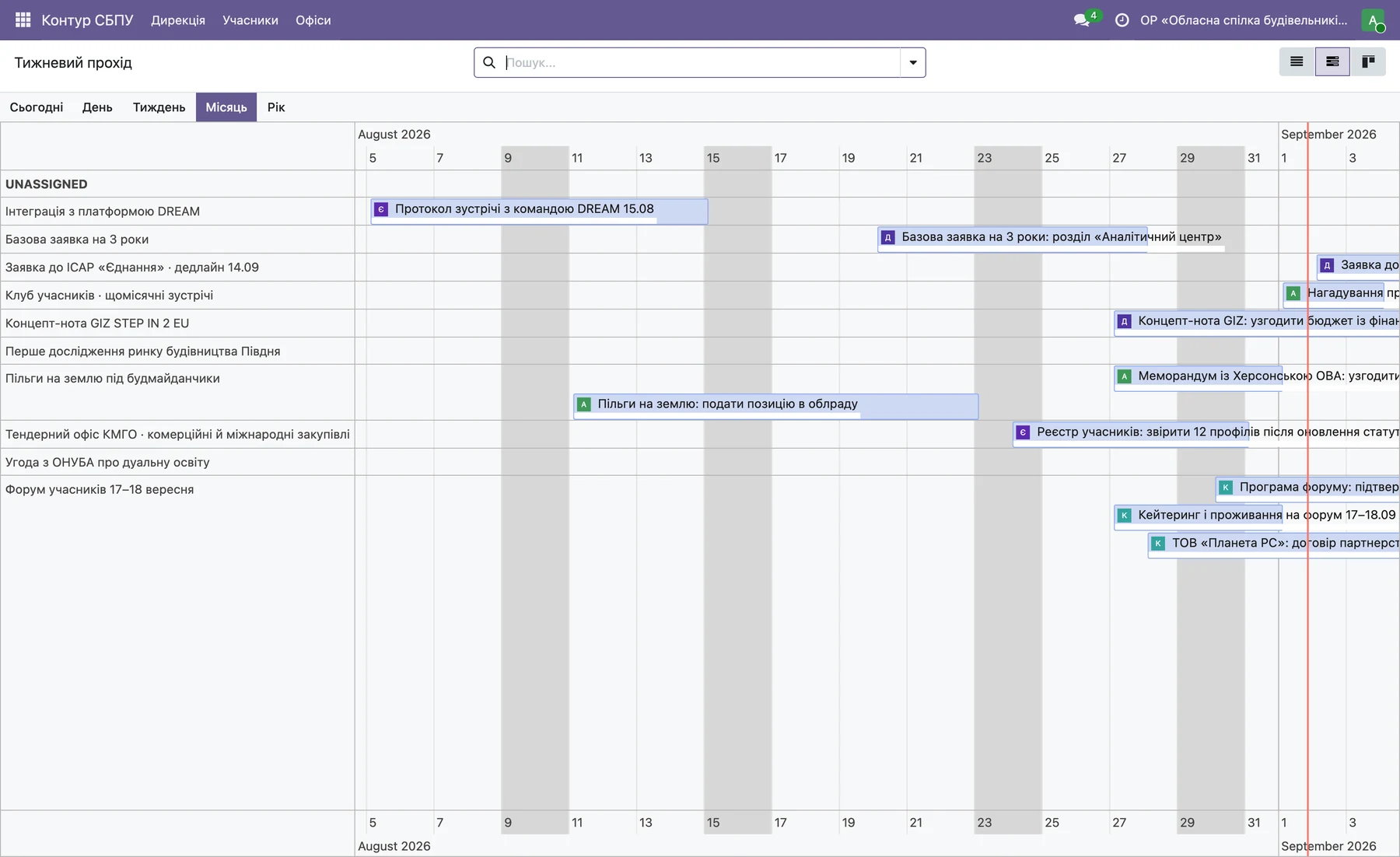

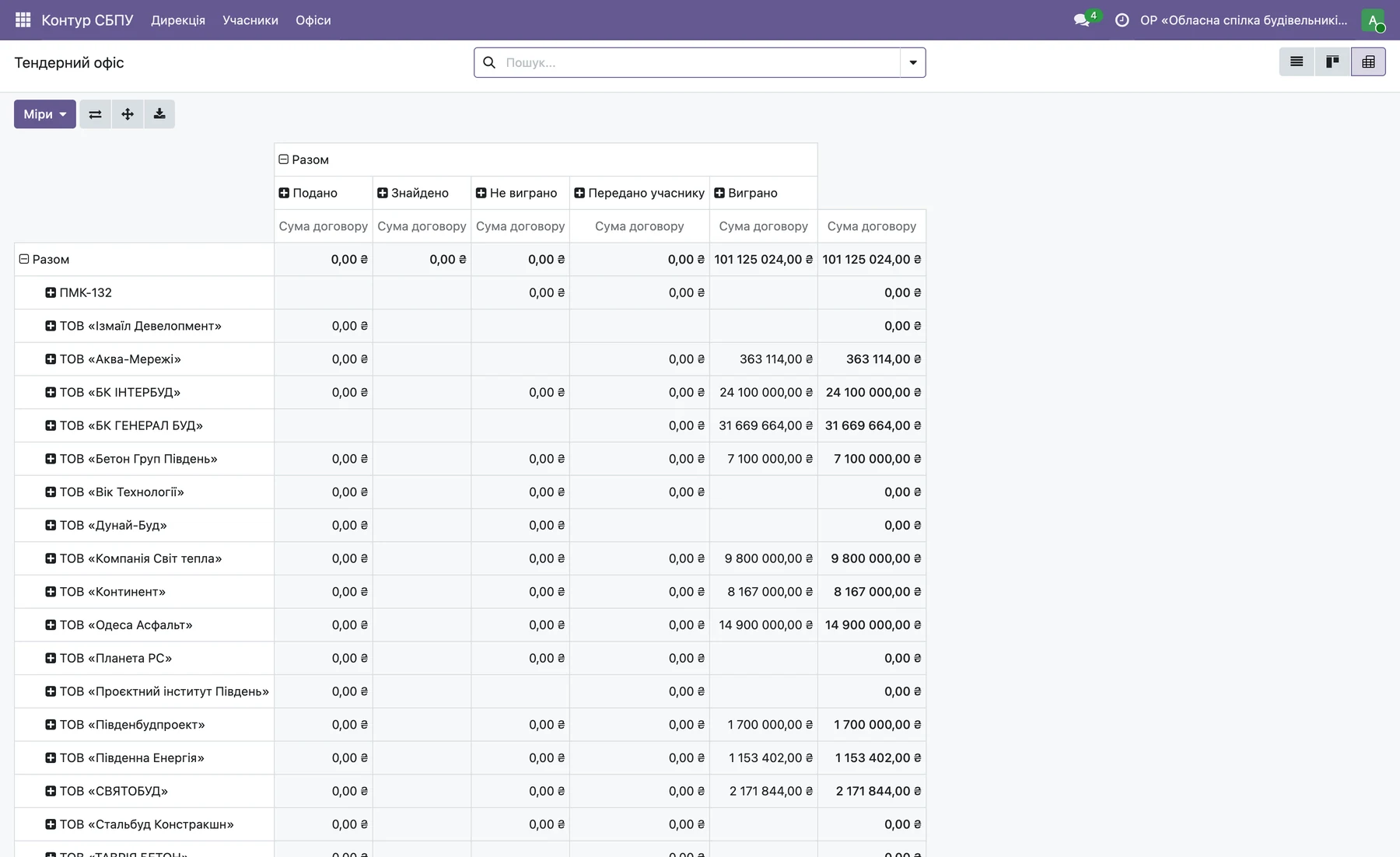

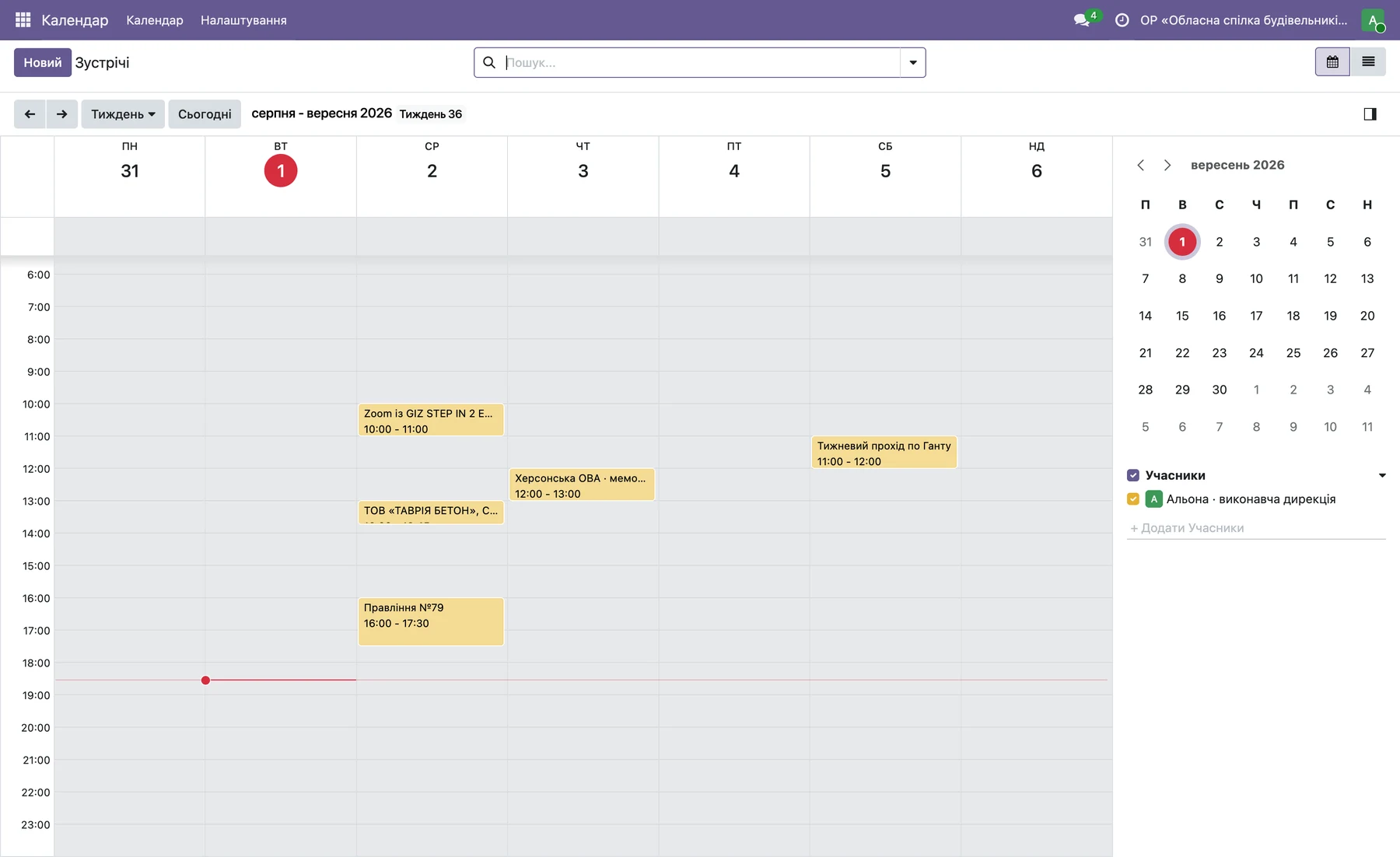

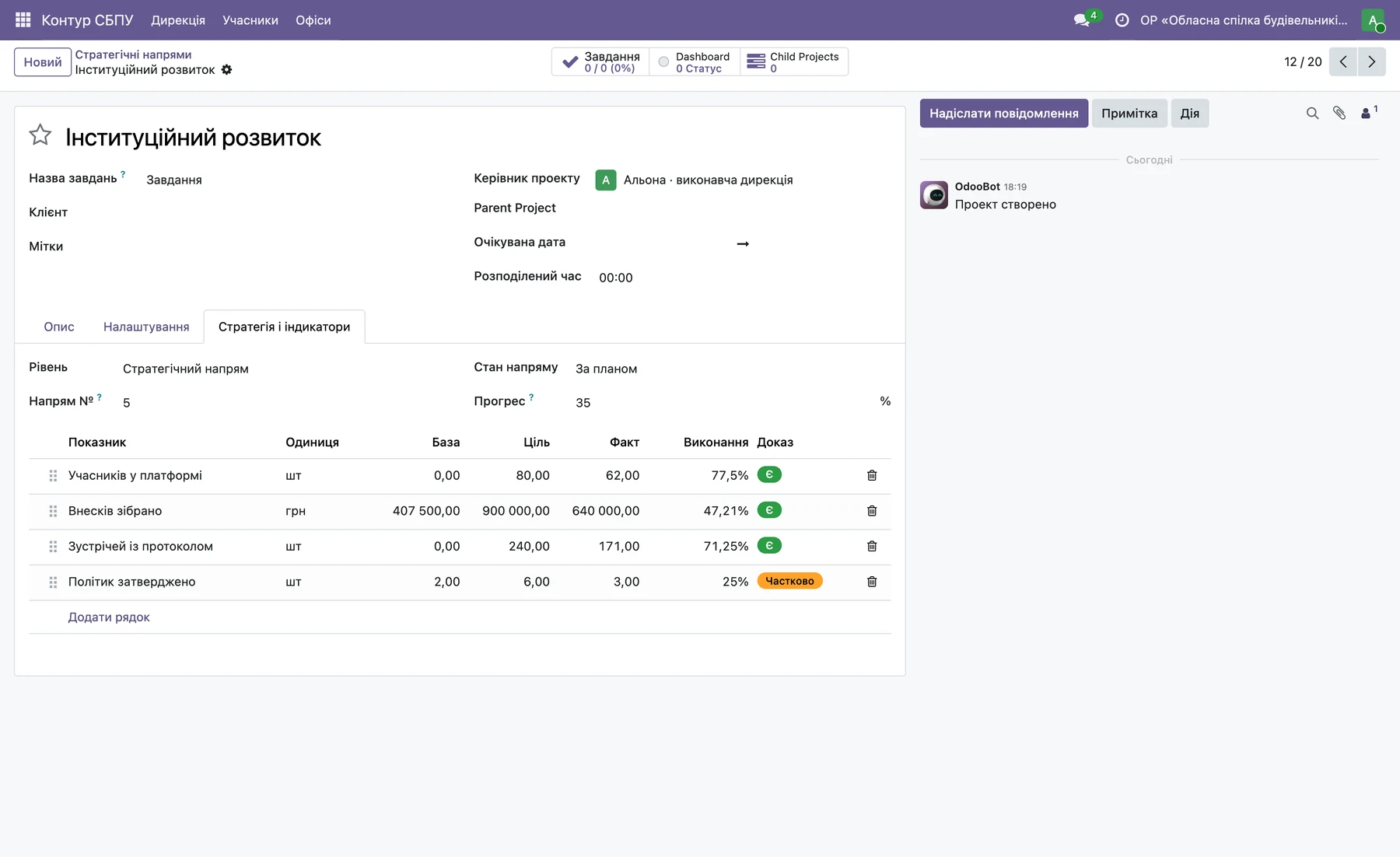

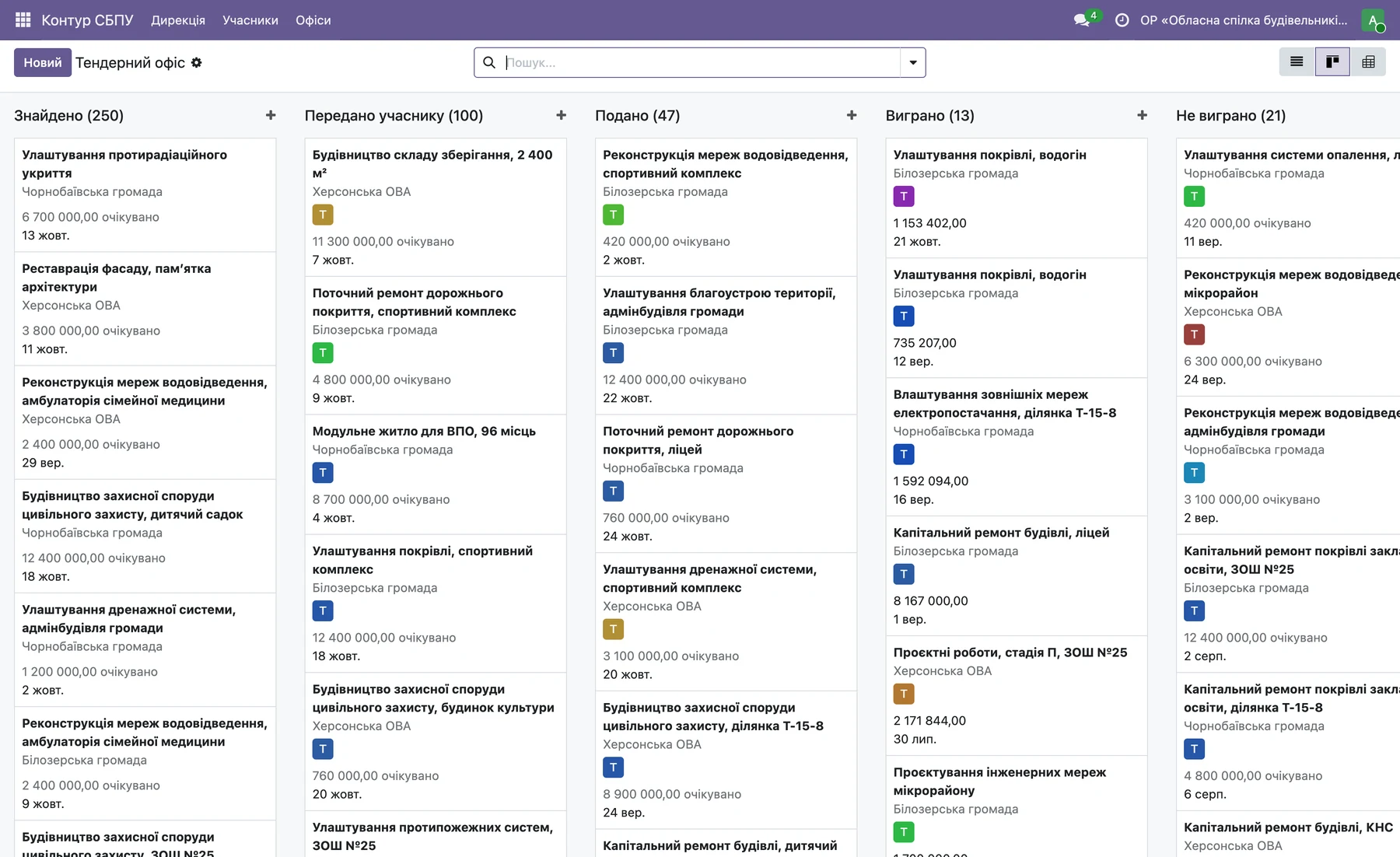

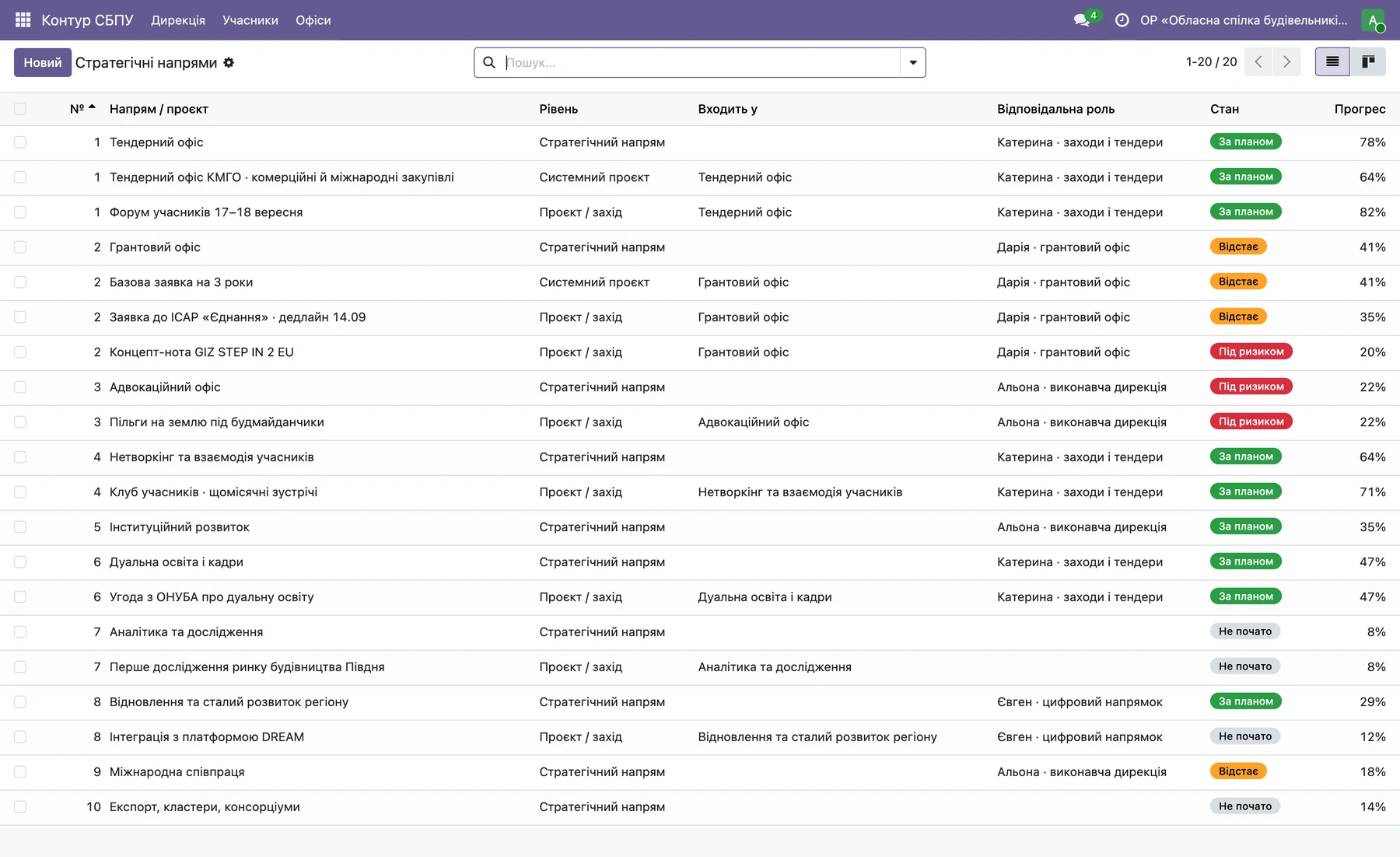

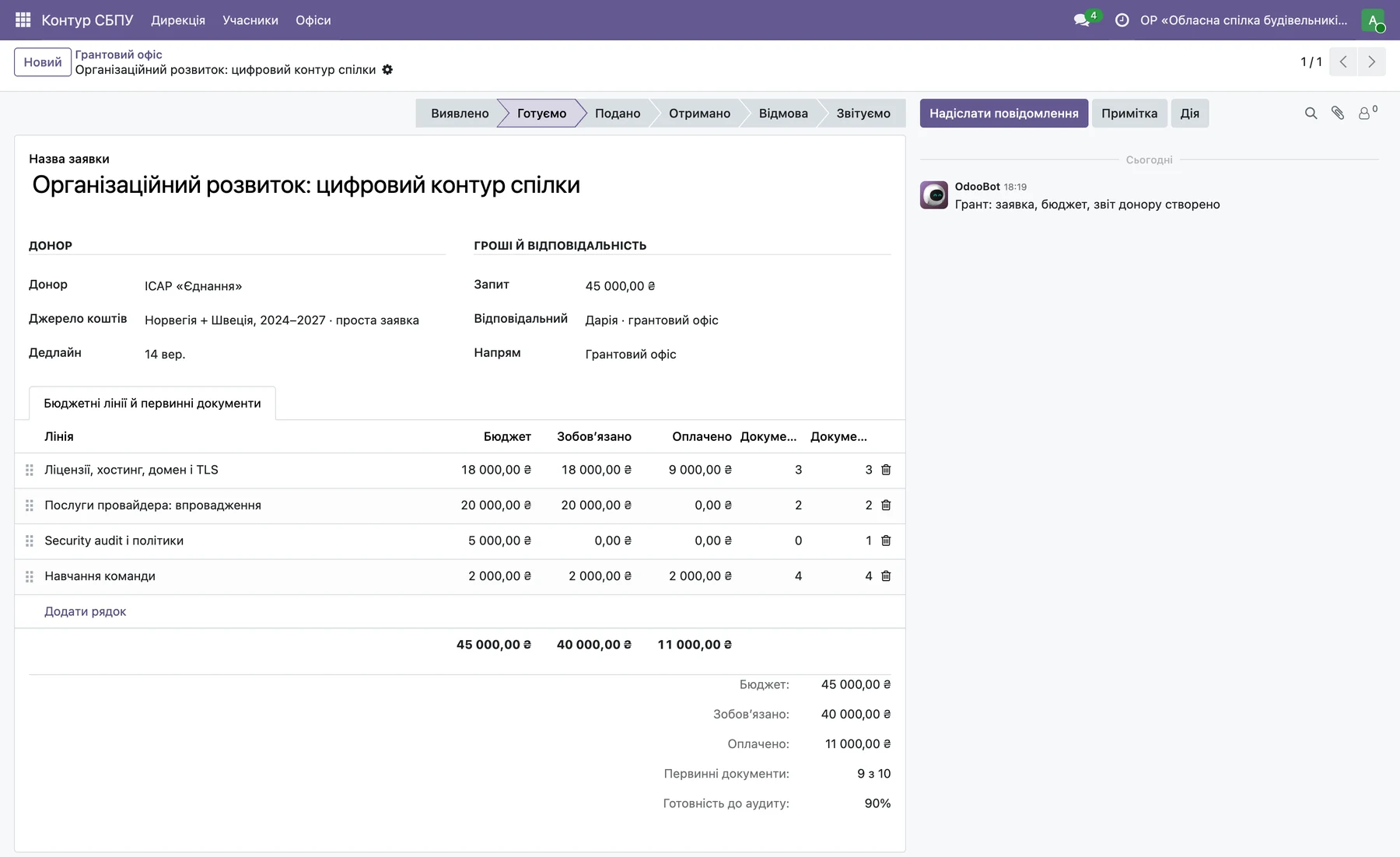

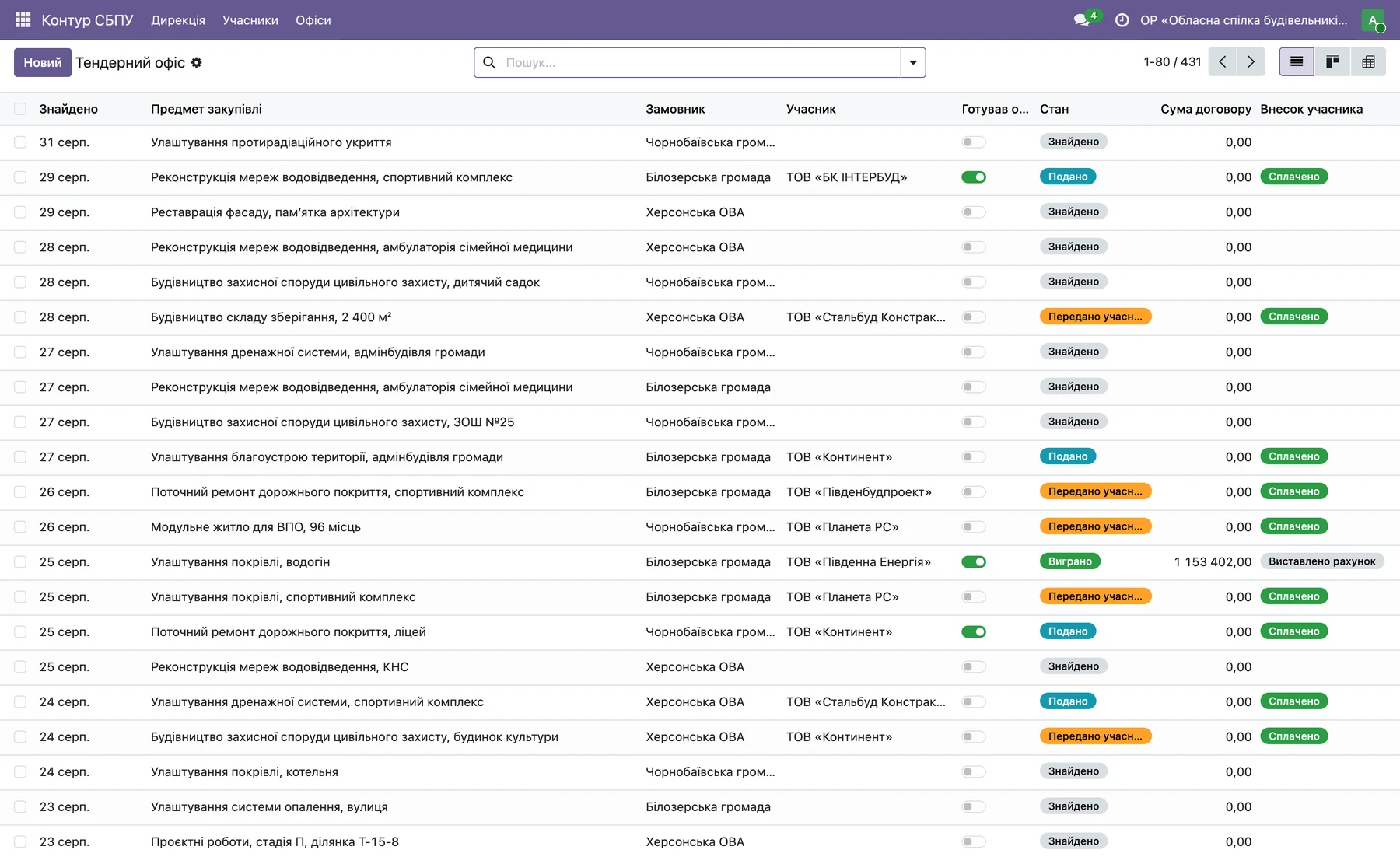

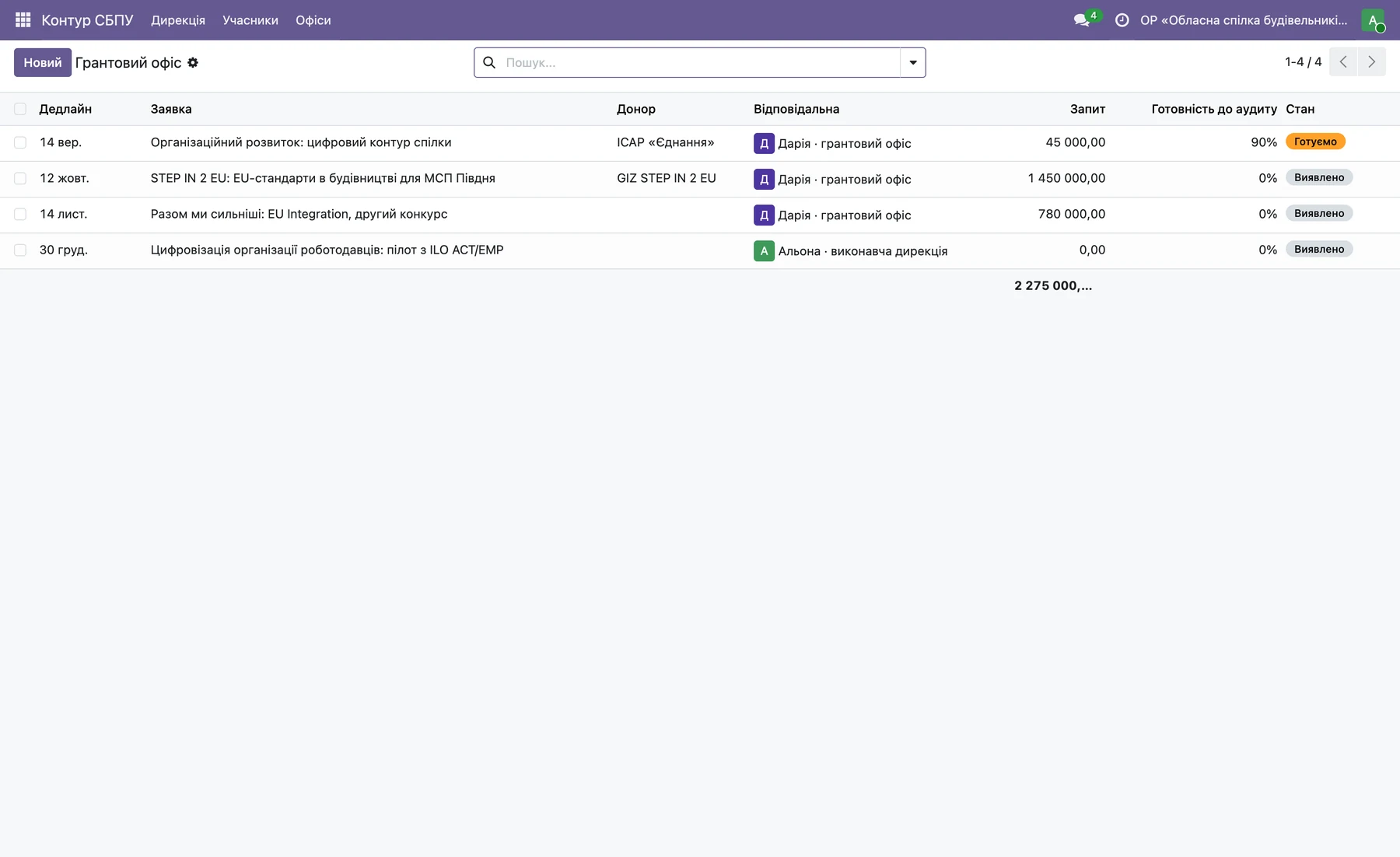

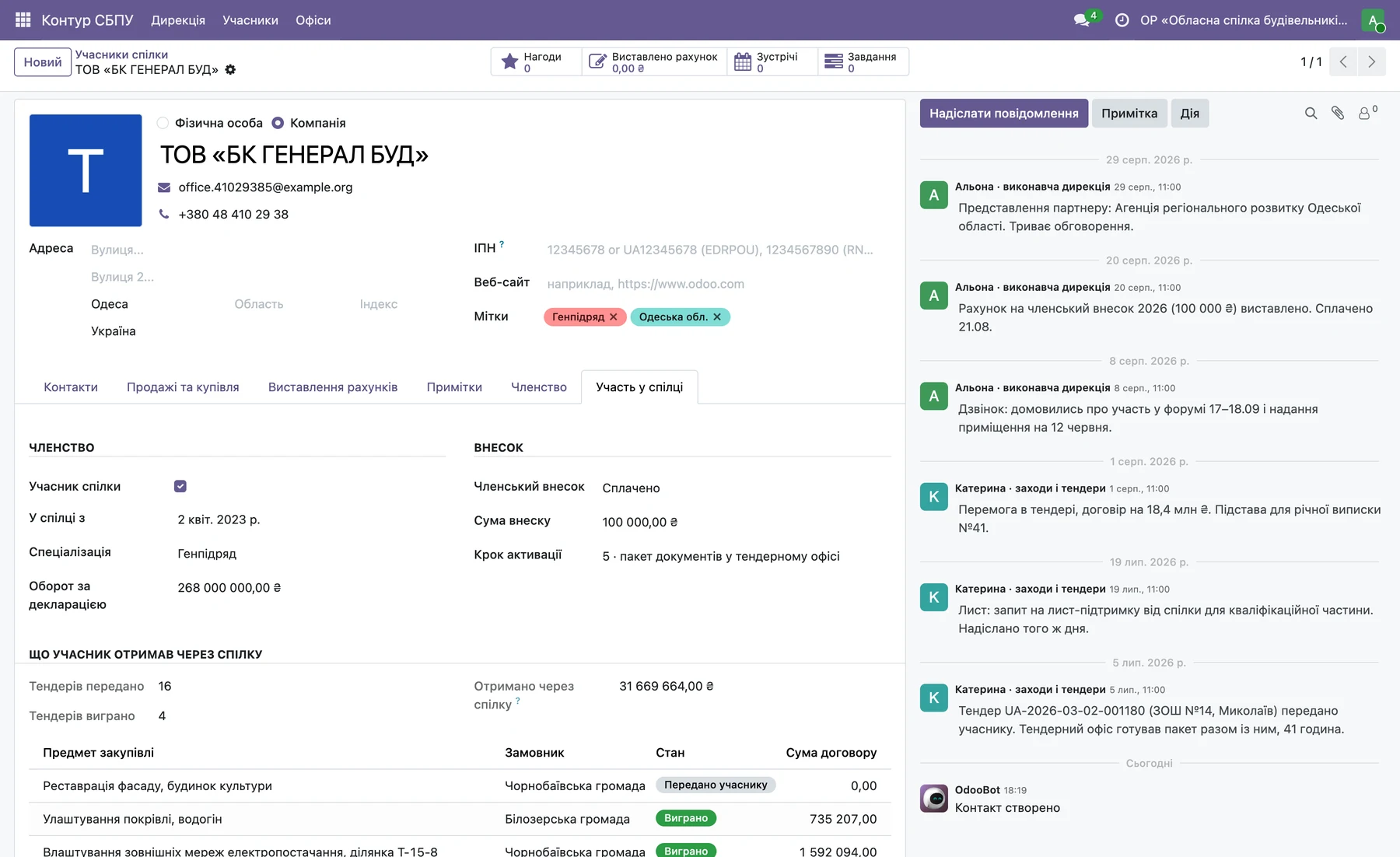

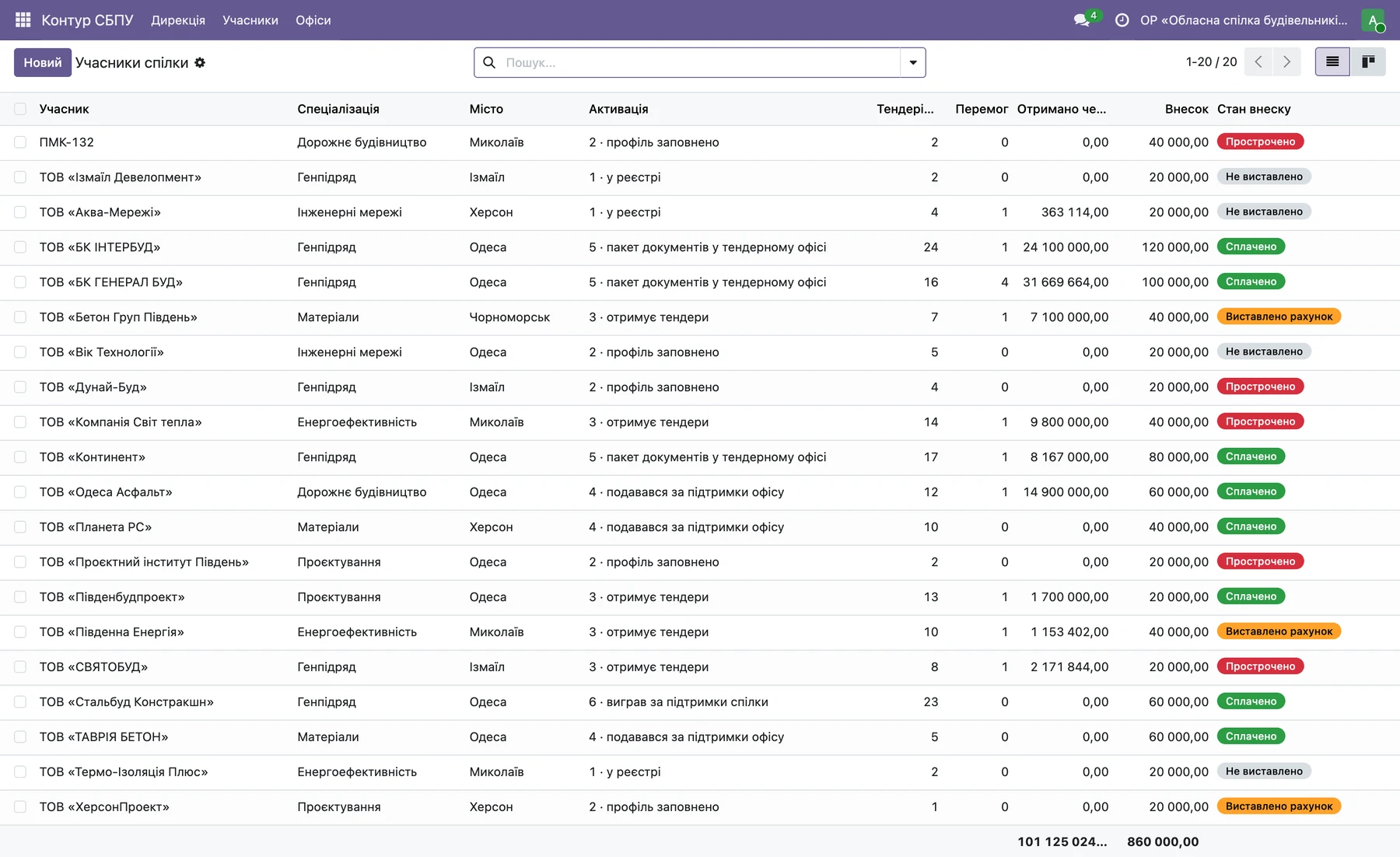

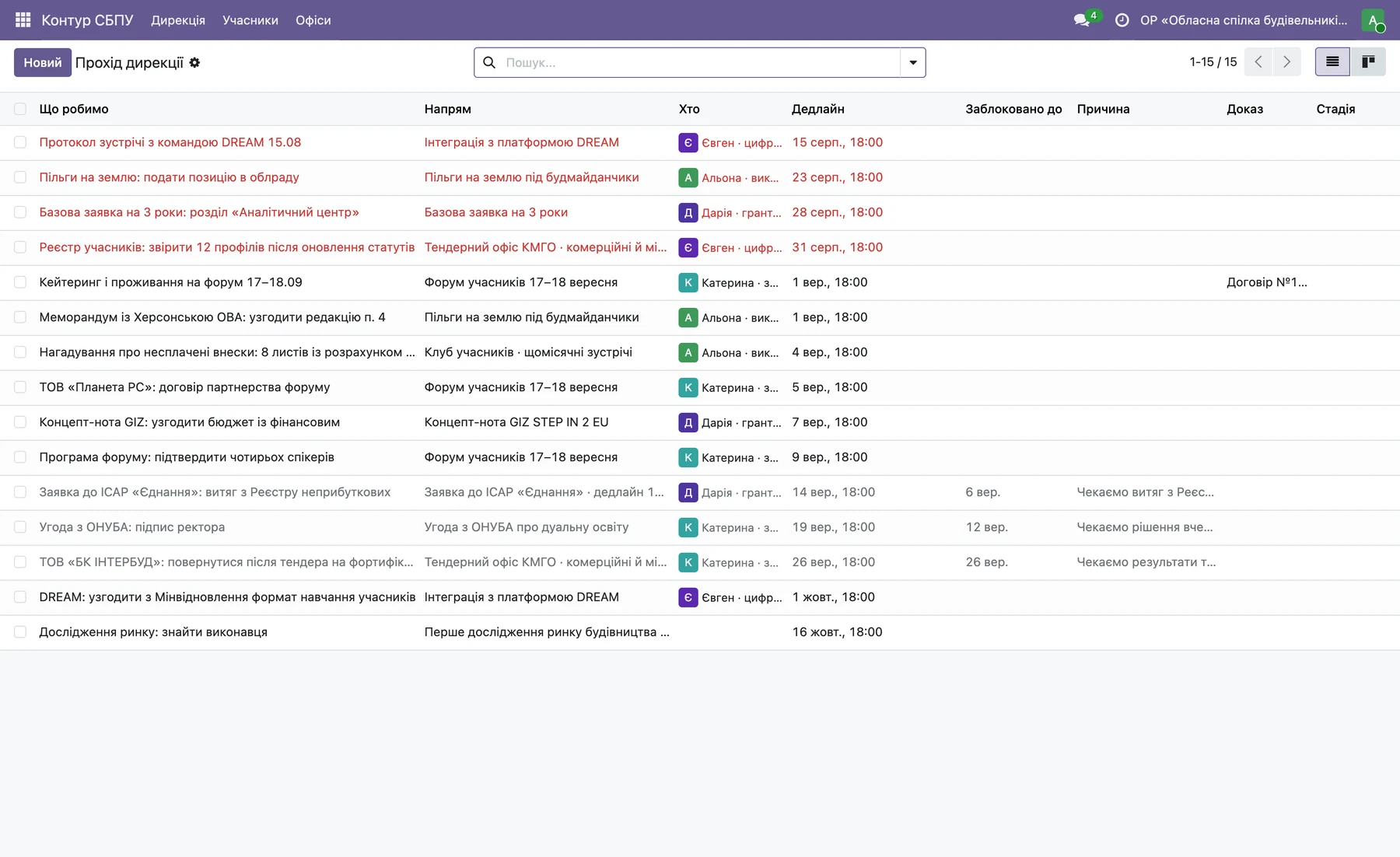

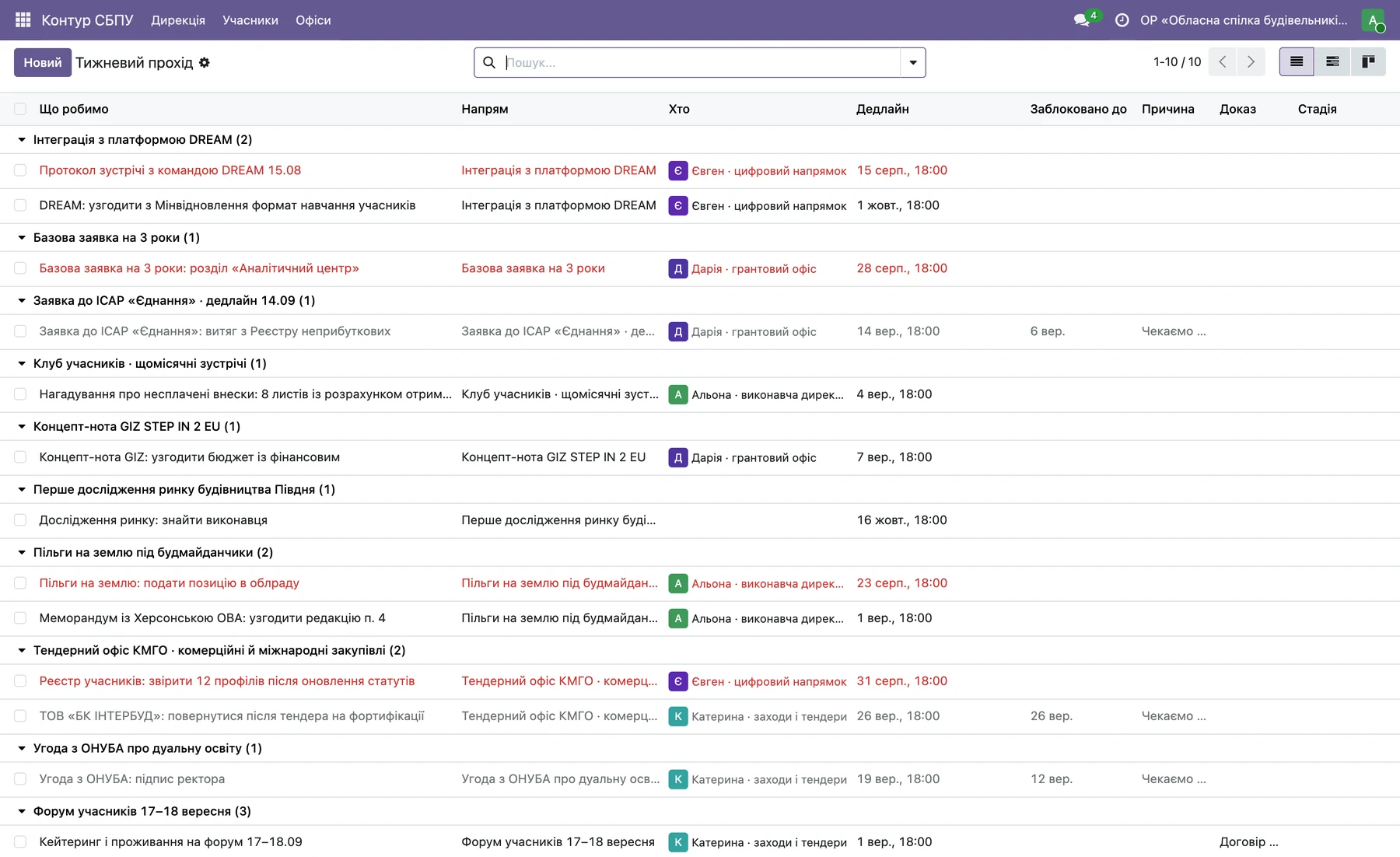

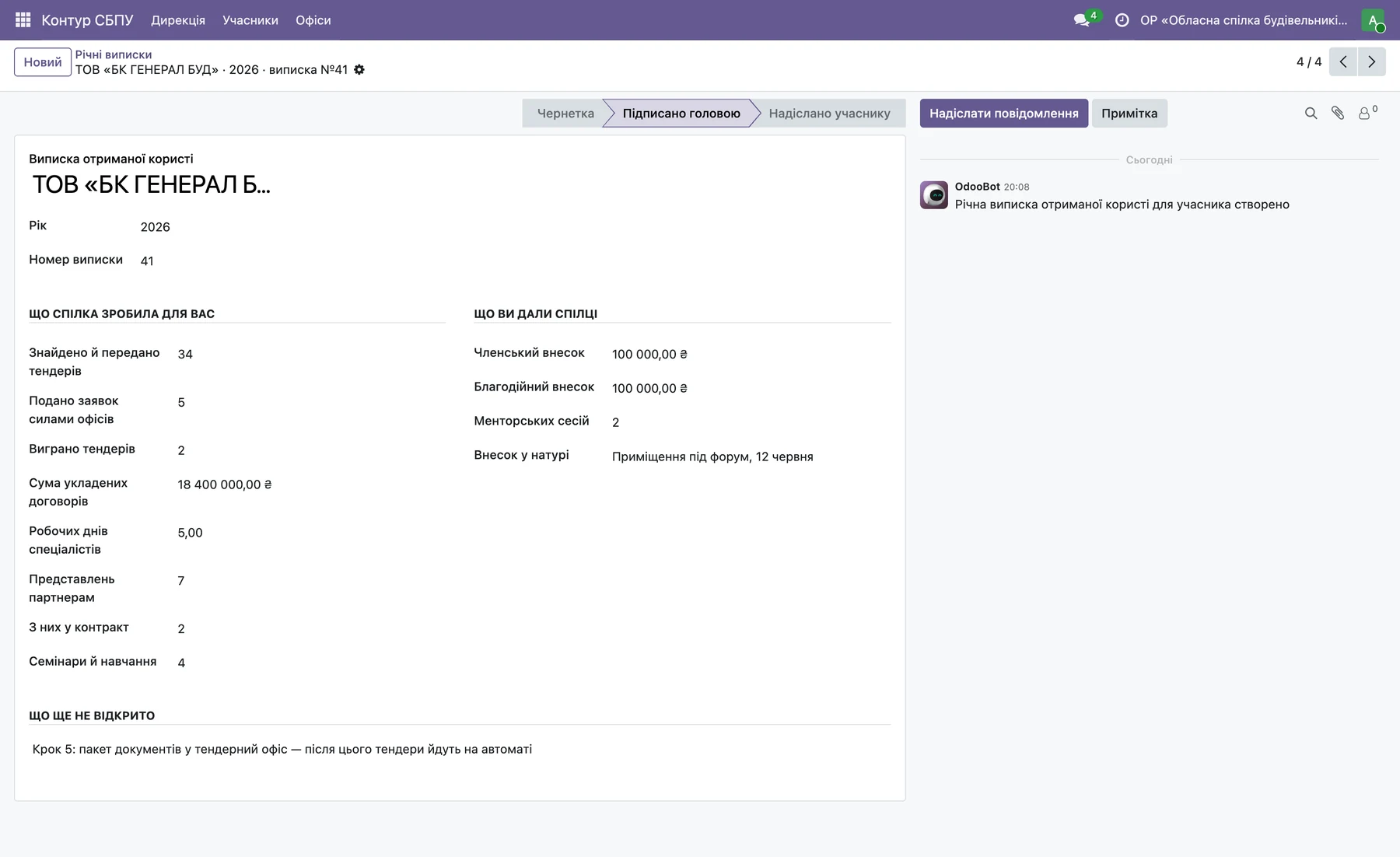

Воркшопи по гранту, по членському внеску і по тендеру — від початку до кінця. З них народжується модель даних, ролі й доступи, беклог і тести приймання. Це та робота, через відсутність якої систему потім переробляють цілком.
- Три короткі воркшопи з дирекцією, не більше; більший обсяг — окрема домовленість.
- Учасників близько 80, штат бек-офісу до 12 людей, зростання в межах 20 проєктів на рік.
- Наявні документи (реєстр, заявка, звіт) ми побачимо хоча б анонімізованими до старту.
- Розчистка й вивірка старих даних сюди не входить — це окремий рядок, і його обсяг неможливо назвати, поки ми ці дані не побачили.
